Ir al contenido

2025.1 CALLE AVE MARIA No 18 00IB, 28012 Lavapies Madrid

Imágenes de la propiedad



Semana 0. Firma de Compra Venta 17.12.2025

Semana 1. 24.12.2025

  •  Se instalo la alarma
  • Se decidió el tipo de reforma a realizar
  • Se solicitaron cotizaciones a reformistas

Semana 2. 31.12.2025

Semana con poca actividad. Se continuo con las negociaciones con 3 reformistas

Semana 3: 7.1.2026

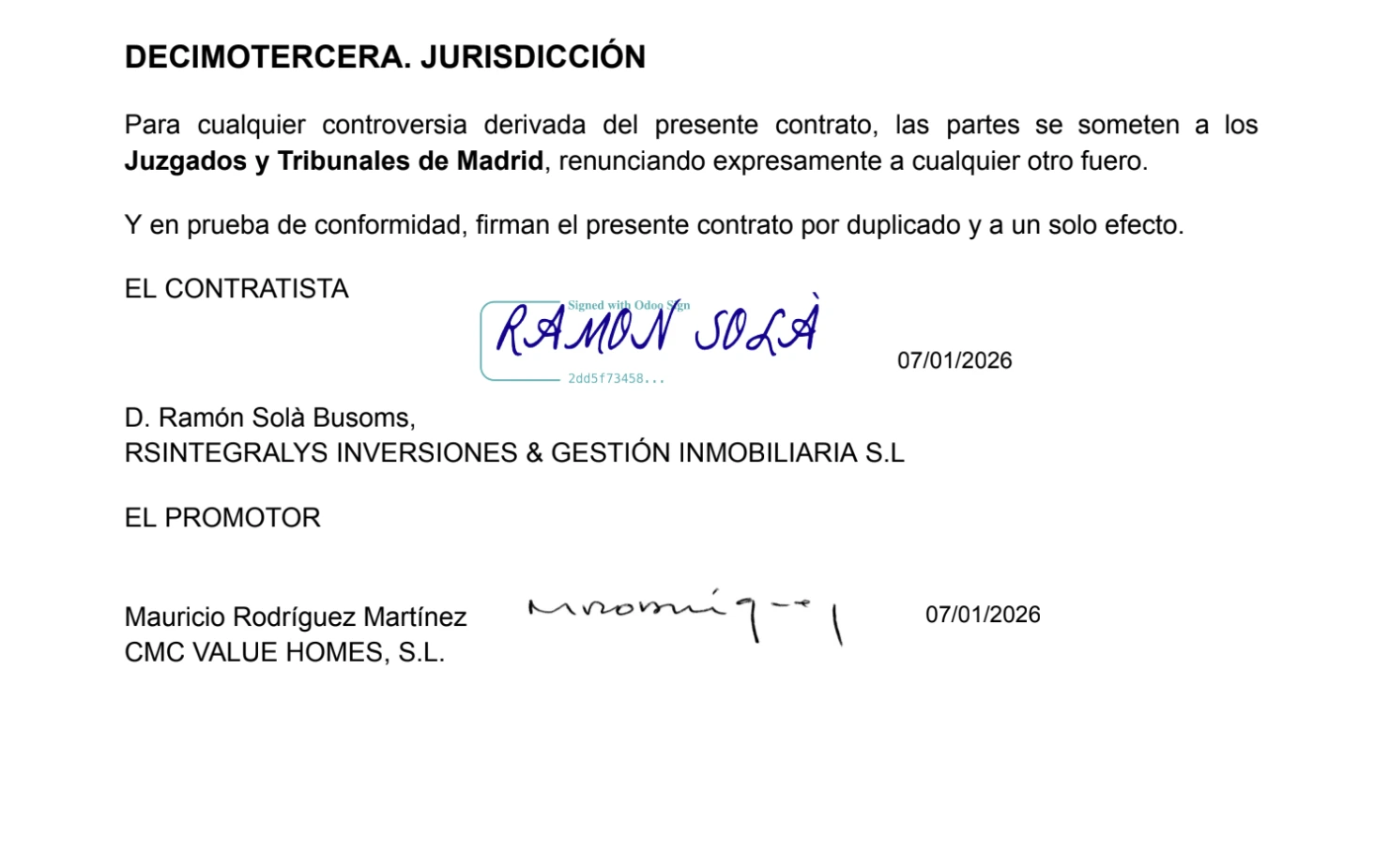

Se terminaron negociaciones y se acepto la propuesta de Ramon Sola. Inicia la reforma la semana del 12 de Enero y concluye 12 semanas después.

Semana 4: 14.1.2026

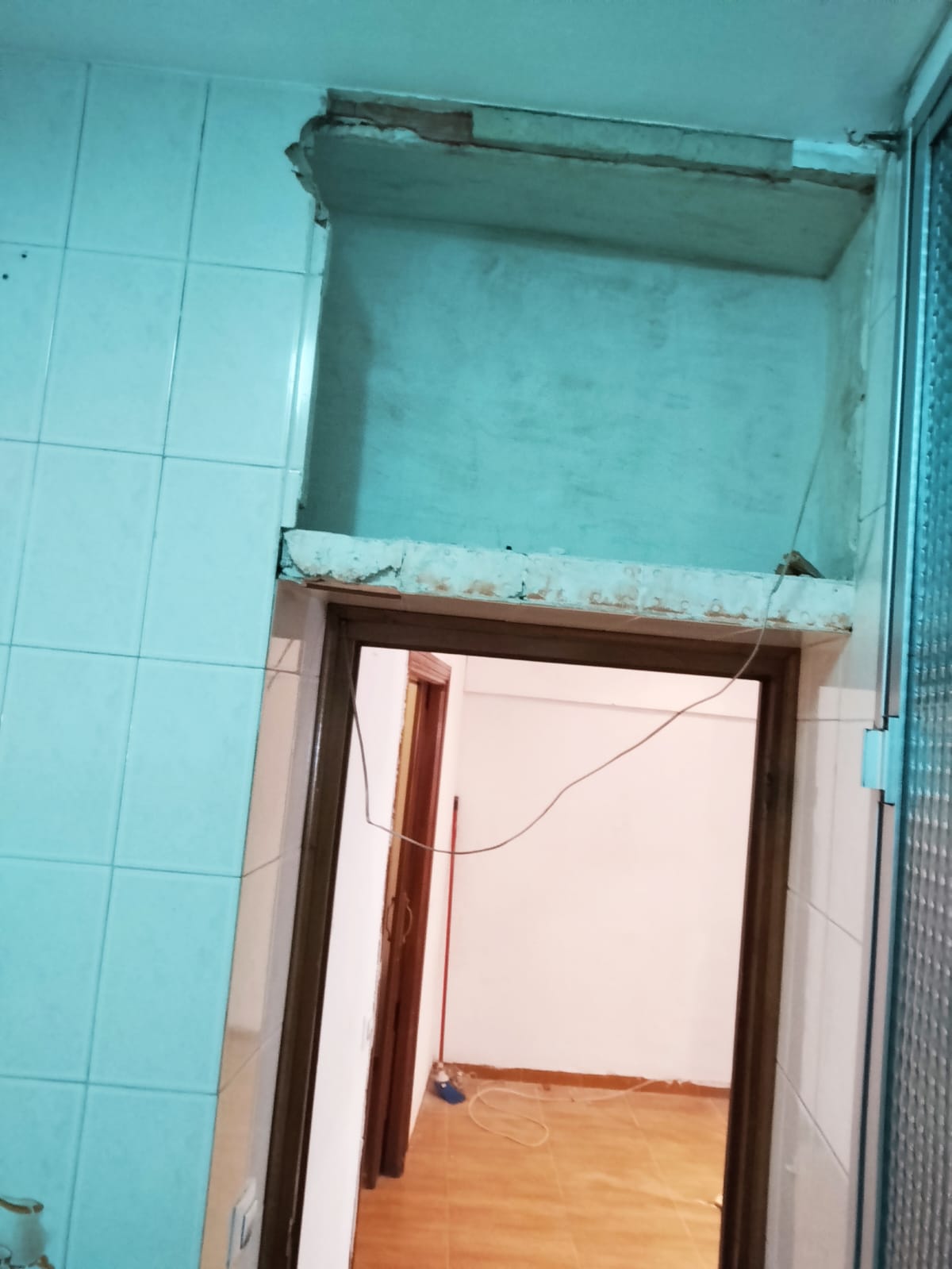

Se inicia la reforma el 12 de enero con la entrega de llaves al reformista.
Se asigna código para la activación y desactivación de alarma. La fecha de terminación en el contrato es 3.4.2025 establecida con 12 semanas.

Semana 5. 21.1.2026

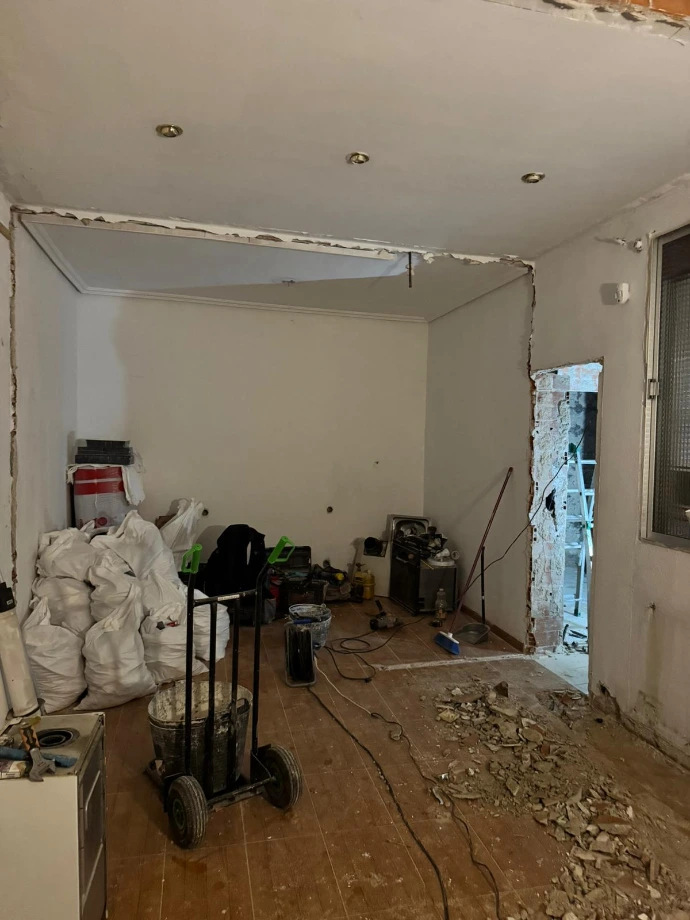

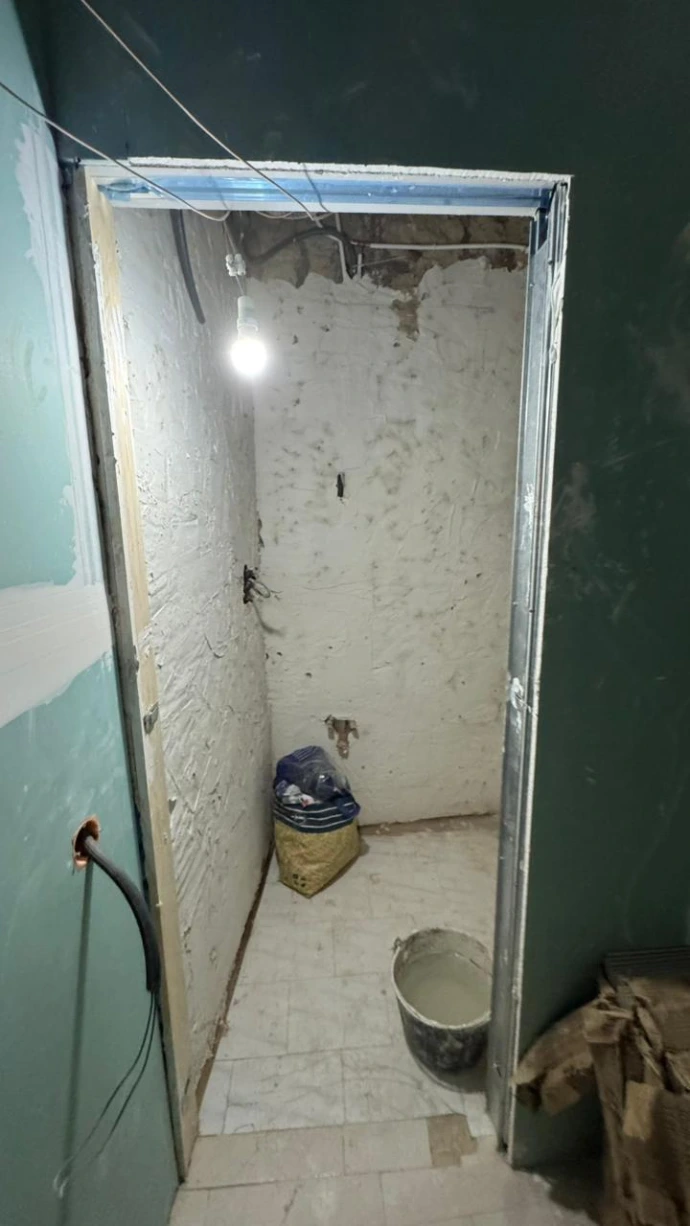

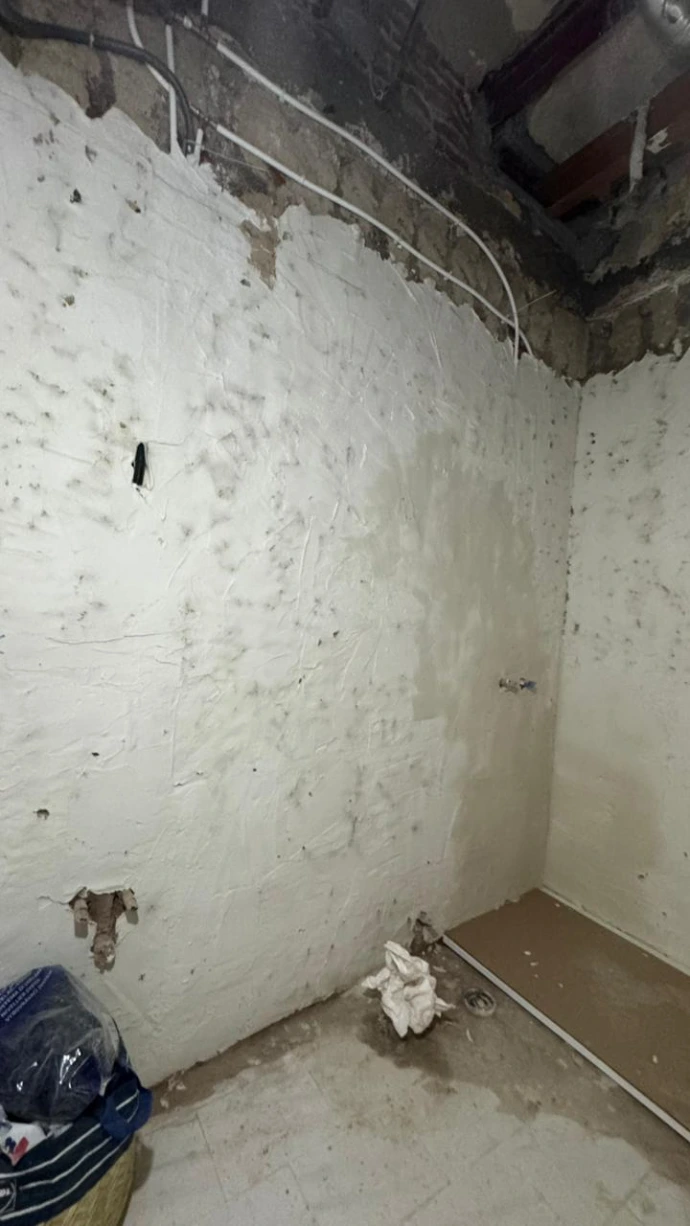

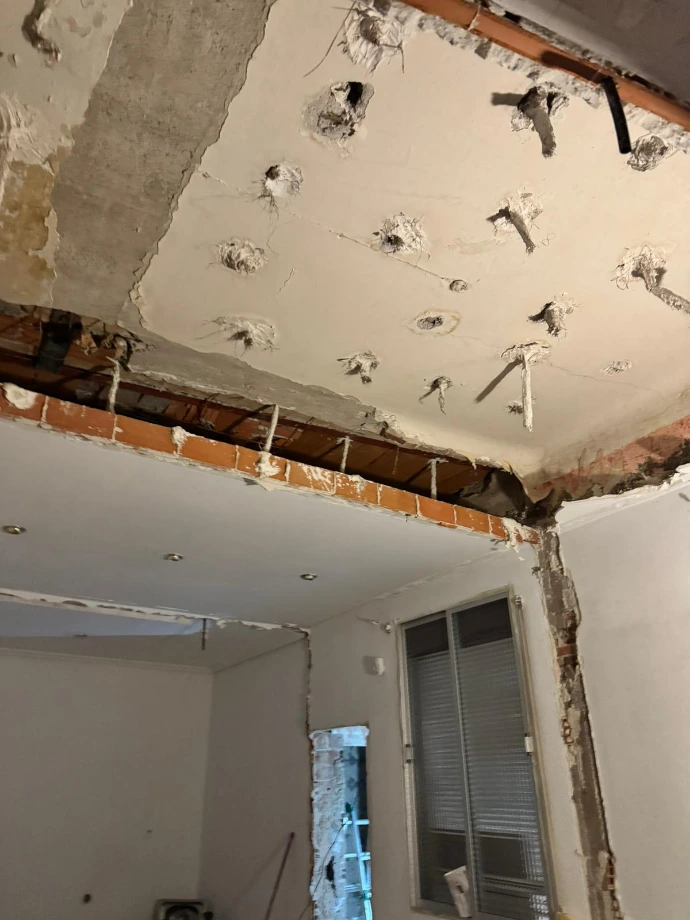

Se continuo con los derribos

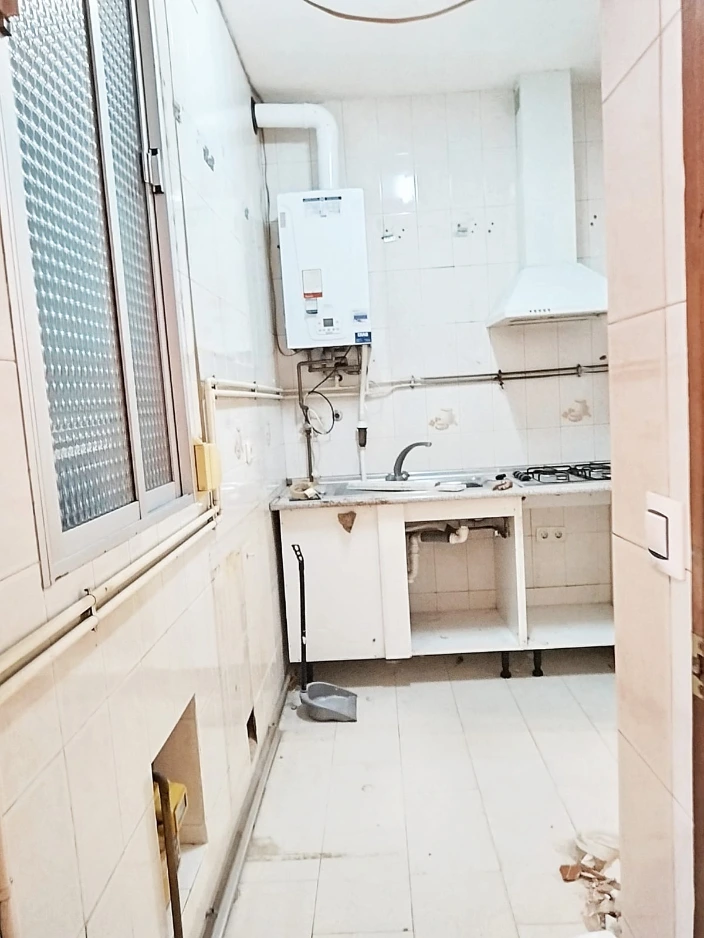

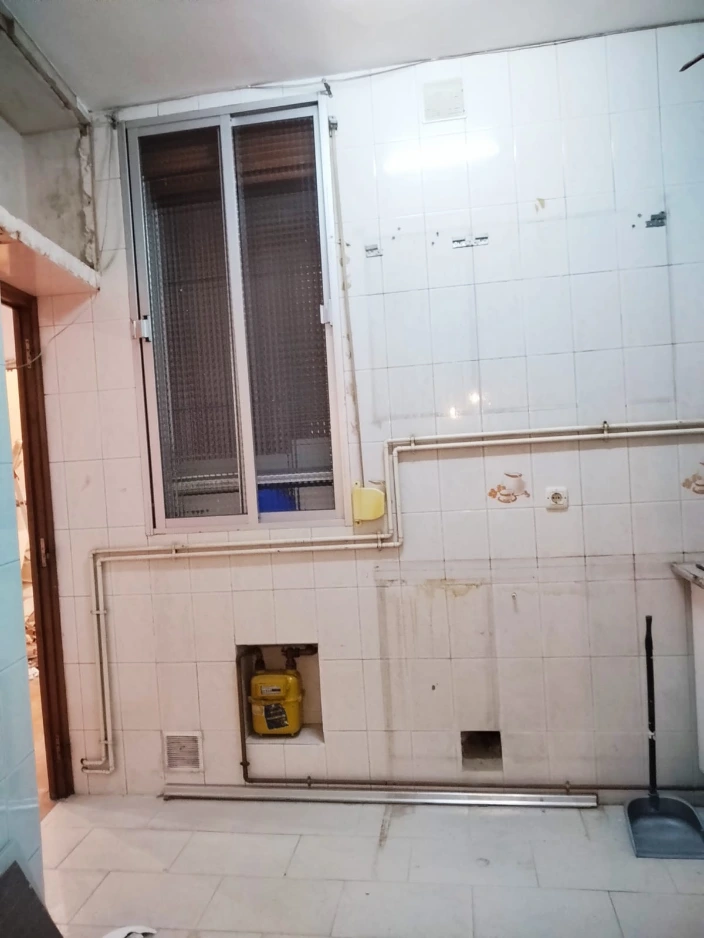

Se cancelo el suministro de gas

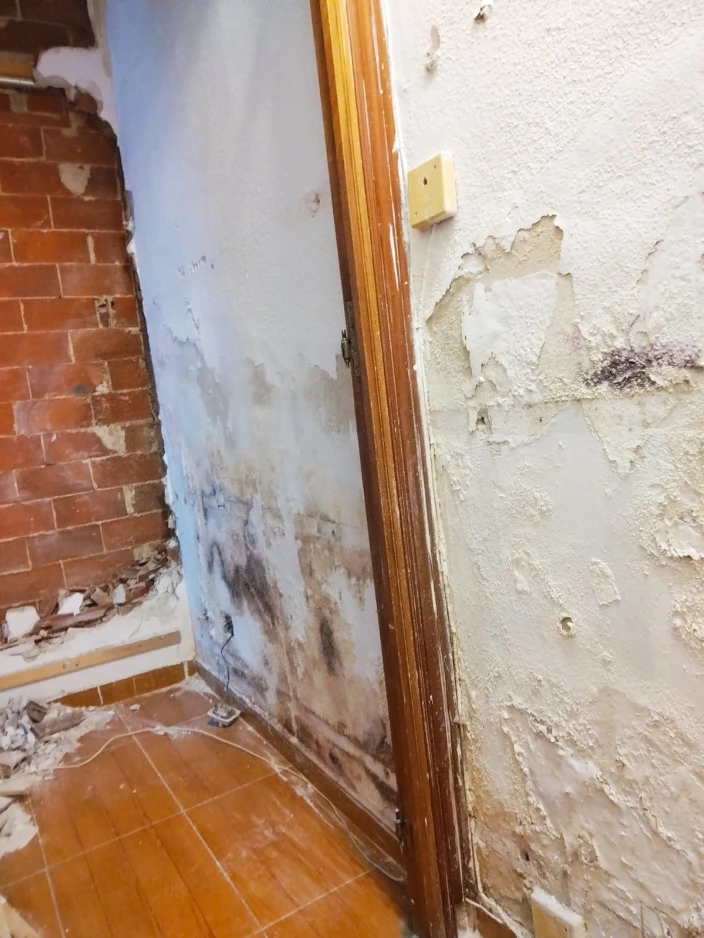

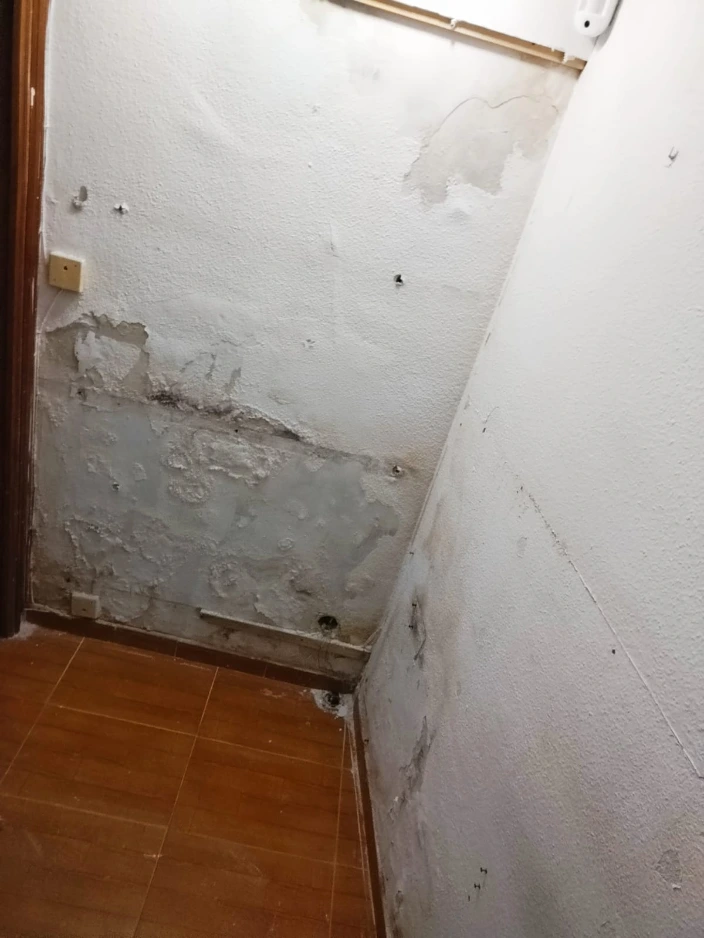

Se solicitaron cotizaciones para corregir la humedad

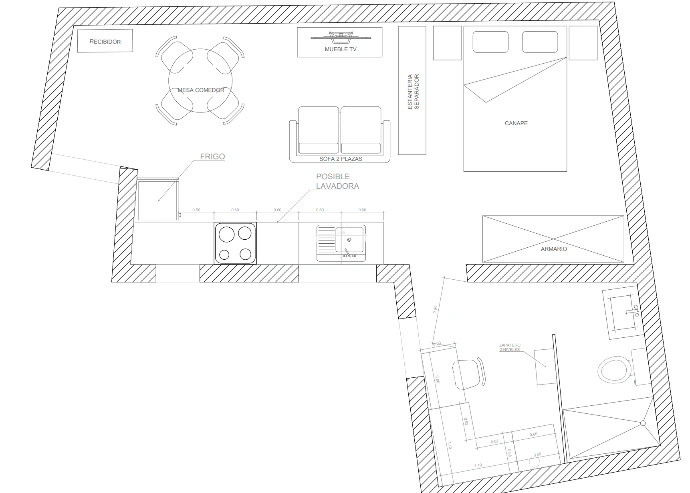

Se negocio servicio de arquitecto para definir detalles de la reforma y home staging


Semana 6. 28.1.2026

Se reviso distribución con Arquitecto

Se vieron alternativas para tratamiento humedad

Semana 7. 4.2.2026

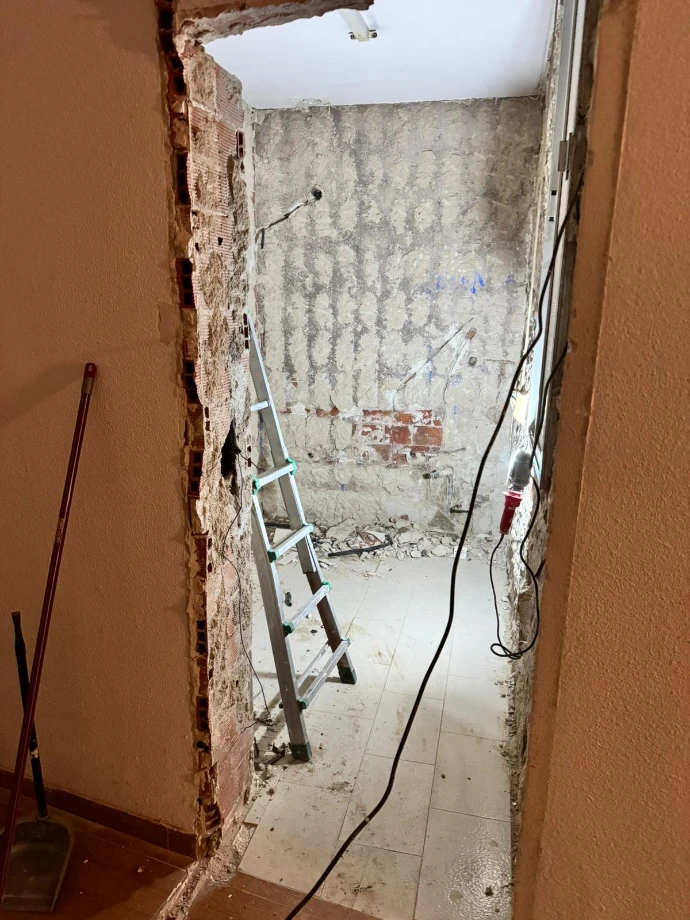

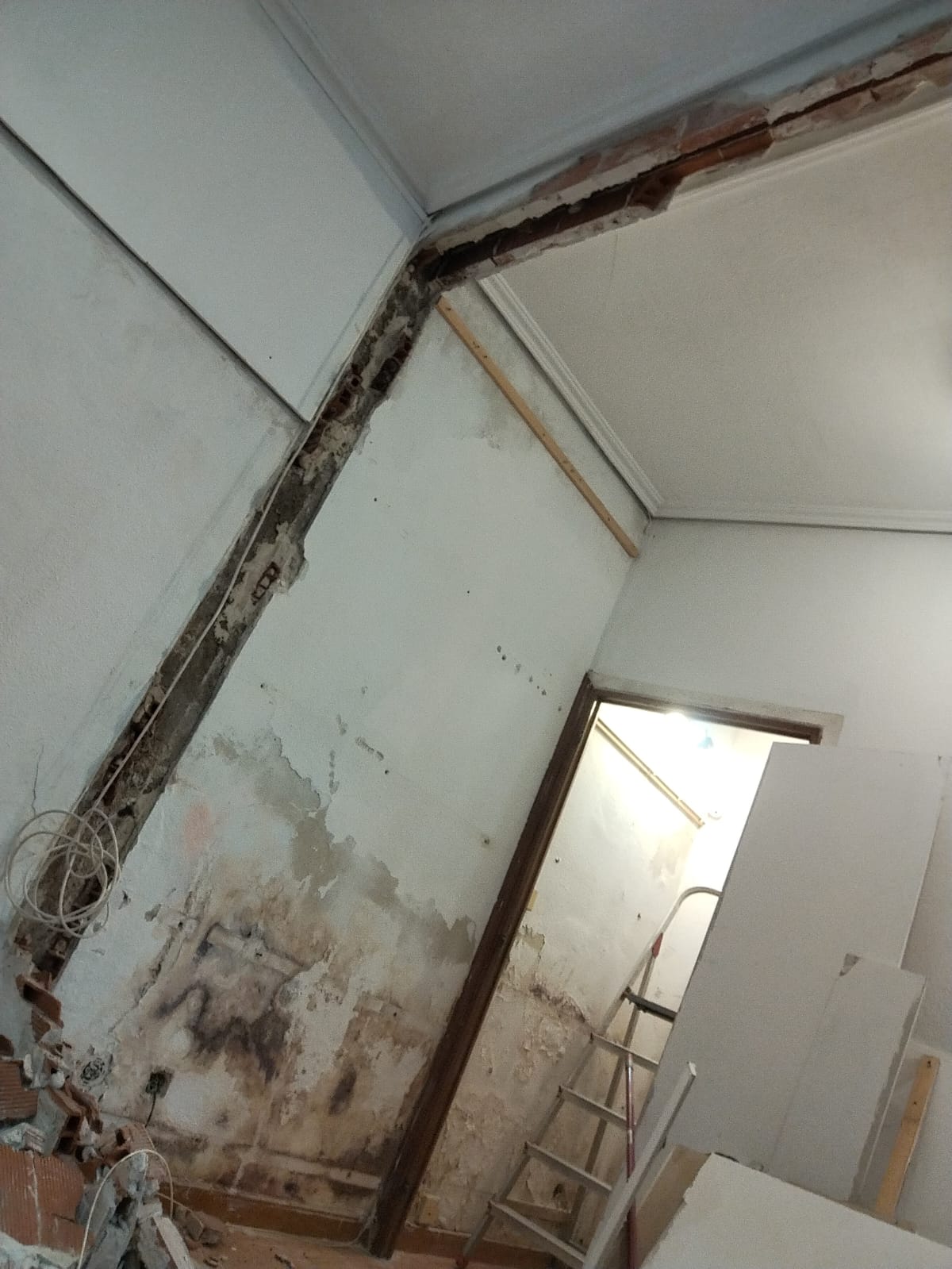

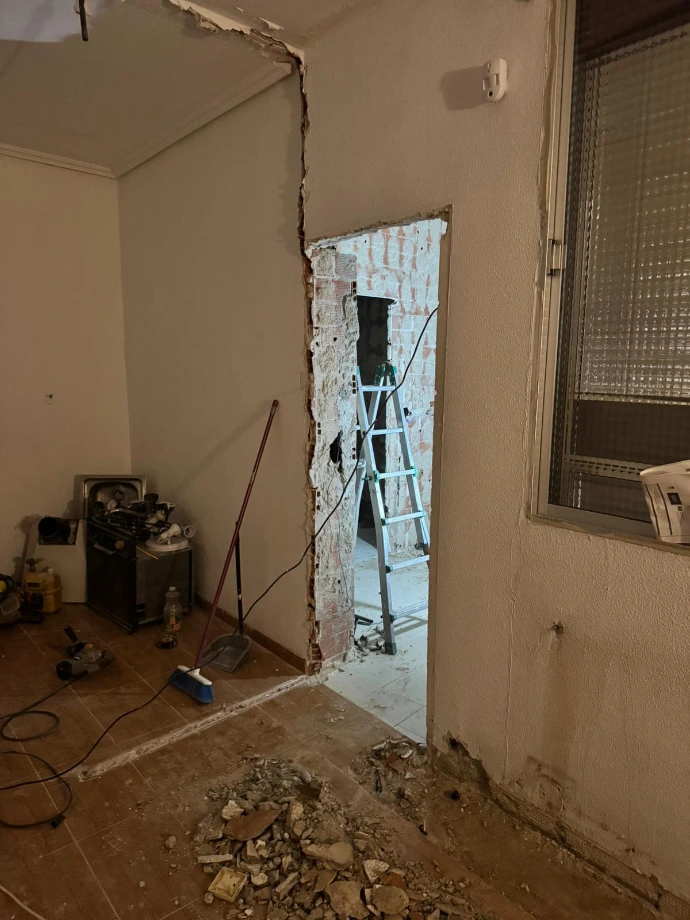

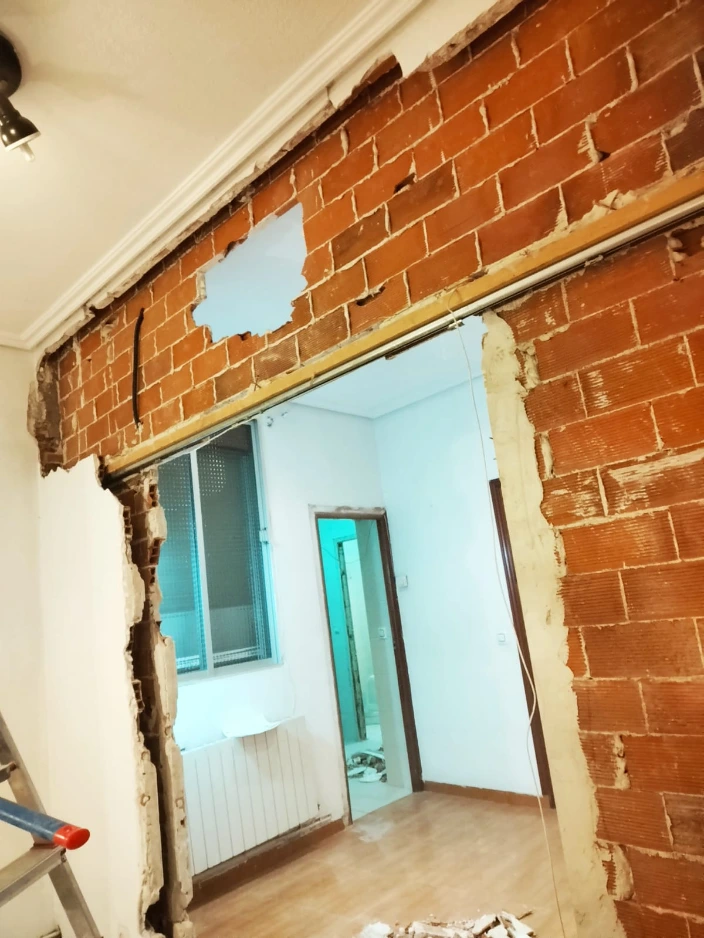

Se acuerda eliminar los muros que separan la habitación original. Se refuerza el equipo de reformistas para avanzar más rápido. Sergio el nuevo jefe de obra visita la obra y evalúa bajantes para considerar la posibilidad de sacar la cocina y separar cocina y baño

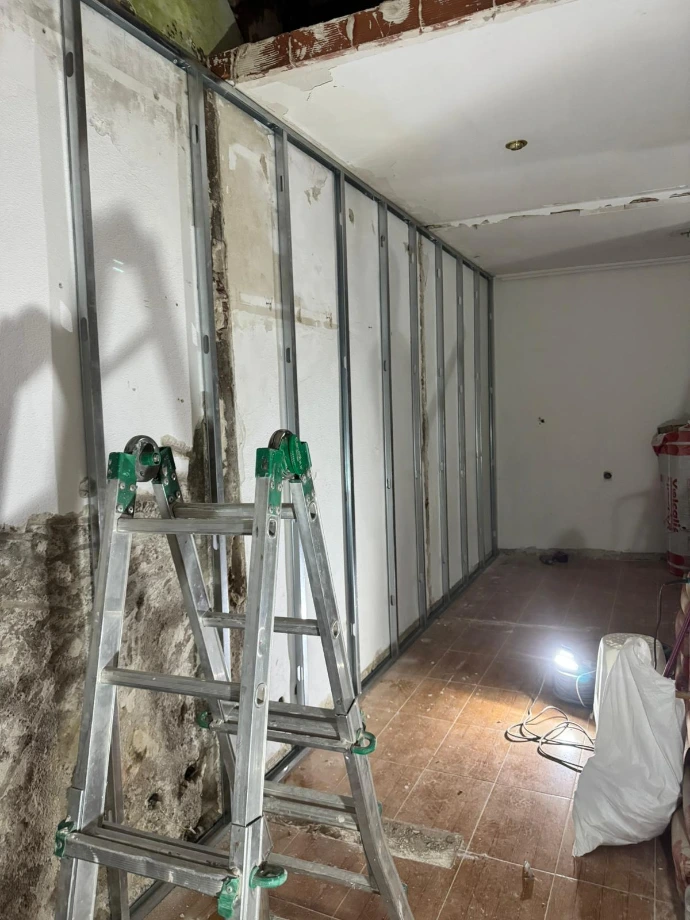

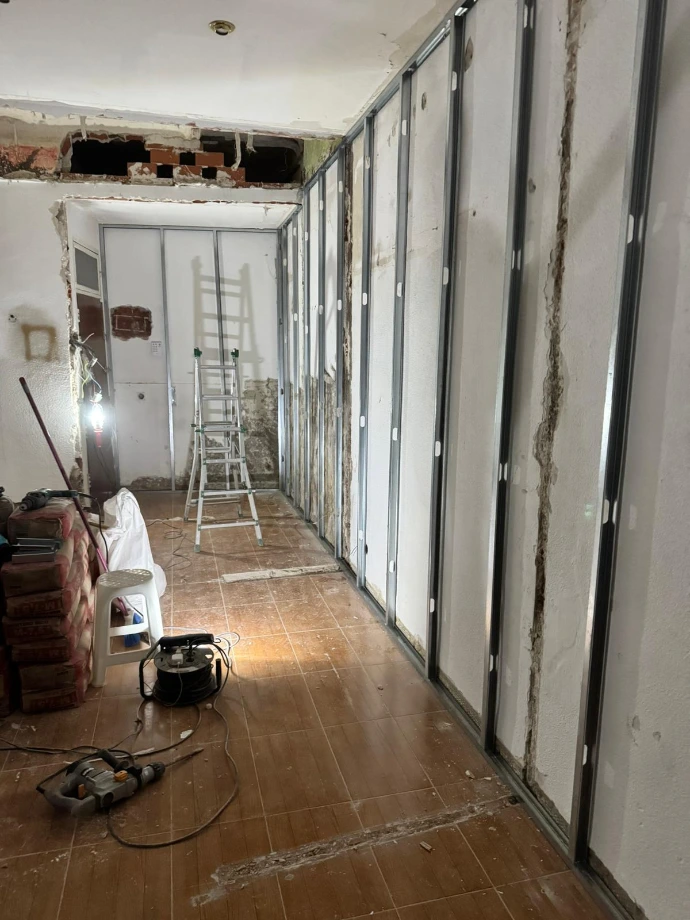

Semana 8. 11.2.2026

 Se visita Saltoki para ver los materiales y acabados. Se trabaja con arquitecto las opciones de distribución final.

Se acuerda solución para humedad con un costo total de 3400€


Semana 9. 18.2.2026

 Se realiza el 2do pago de la reforma y el 50% del pago de la reparación de la humedad. Se recoge el contador de gas, se avanza rápidamente con la reforma.
Se acuerda la distribución final con cocina fuera.



Semana 10. 27.2.2026

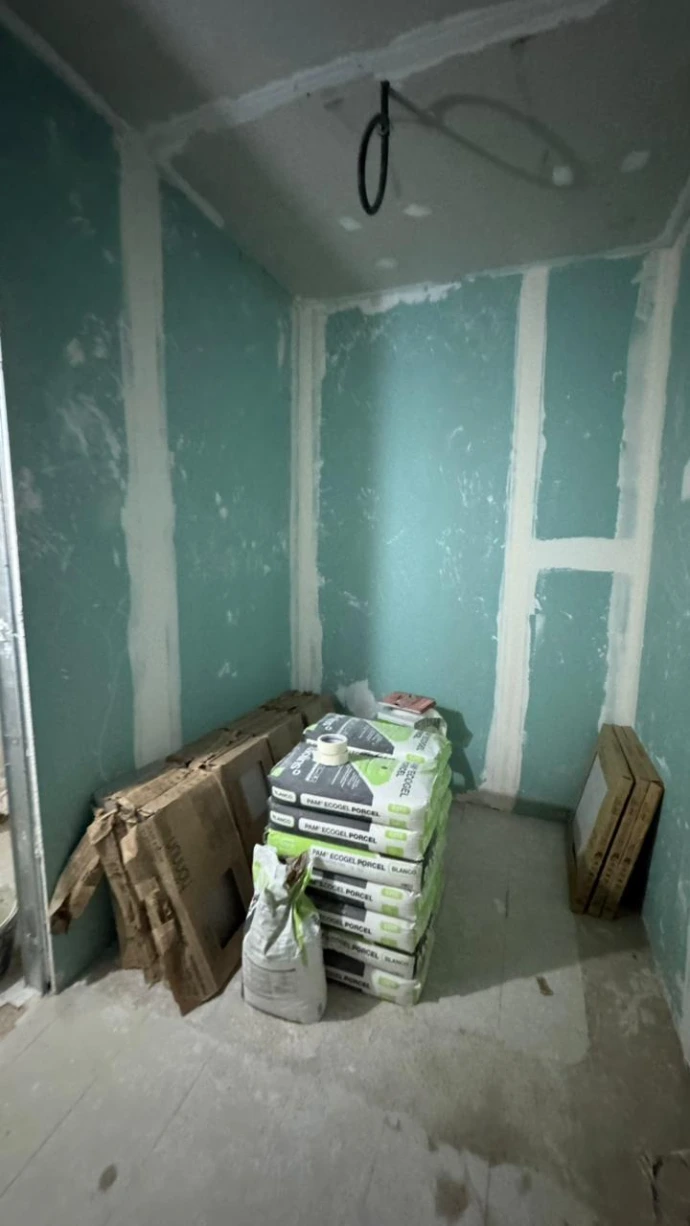

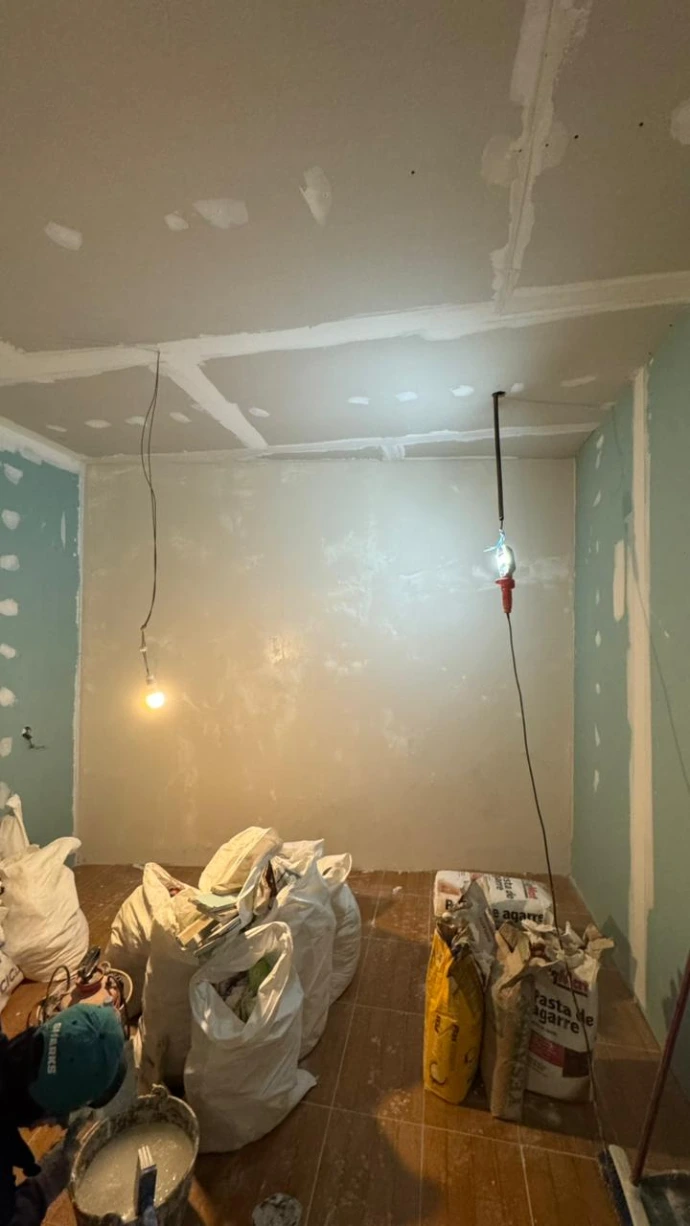

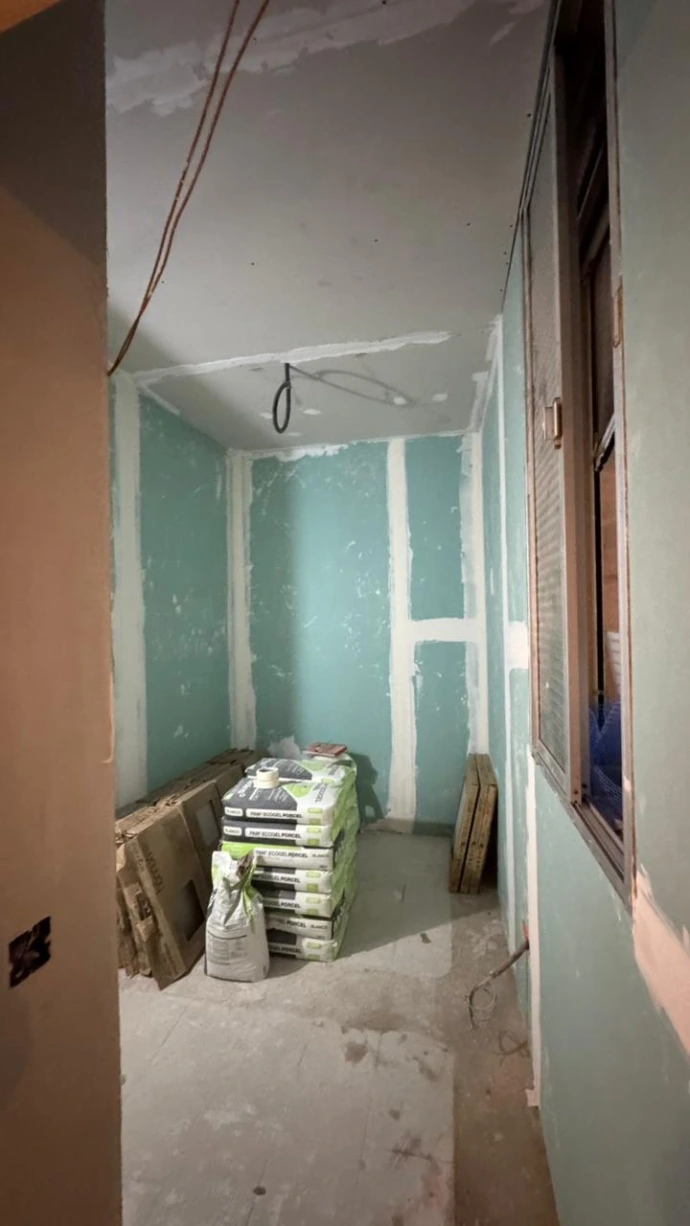

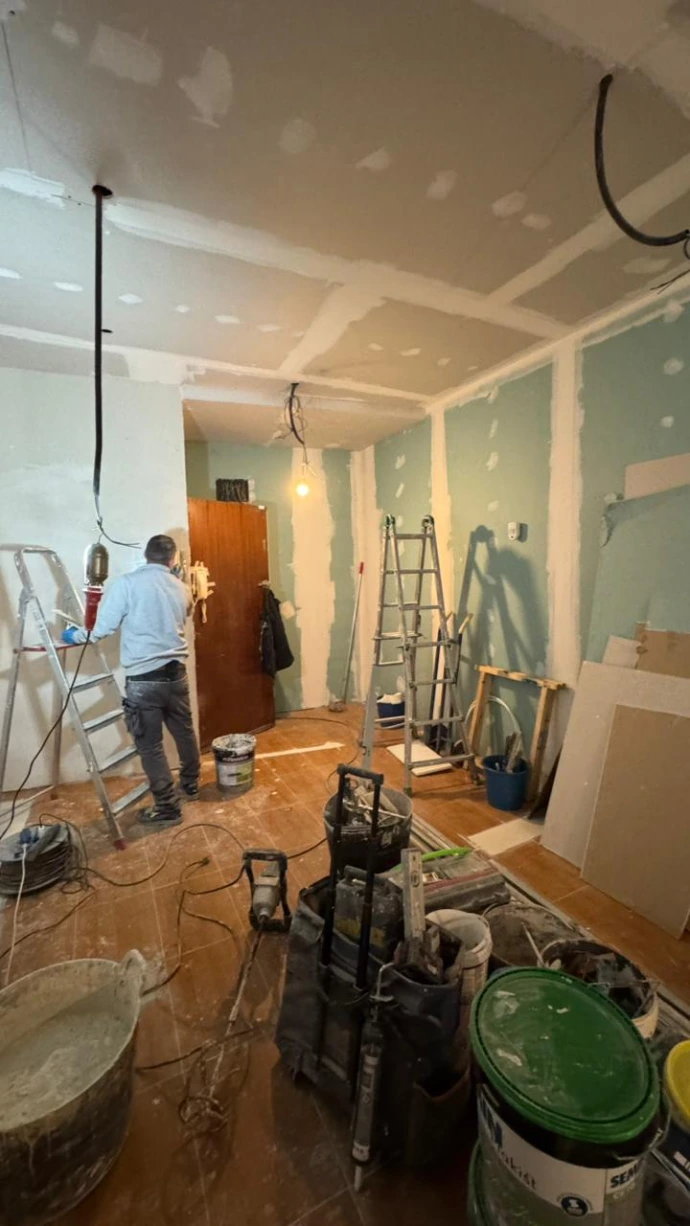

 Sigue avanzando la reforma, y se compran materiales







Semana 11. 6.3.2026

La reforma sigue avanzando.

Se adquirieron los materiales para baño, pisos y cocina.

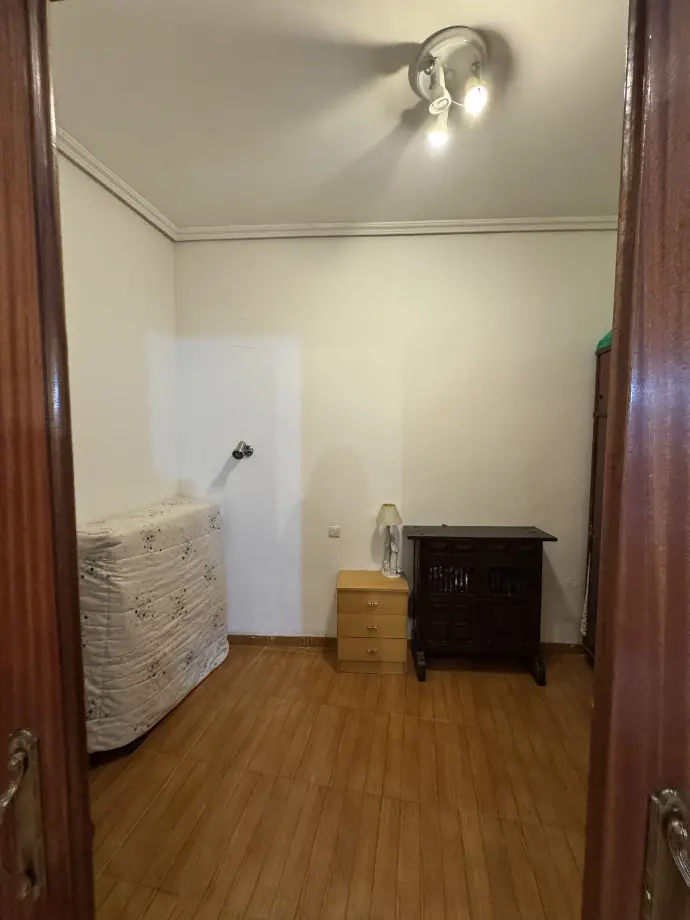

Se reviso el mobiliario con el que se hará el Home Staging.

Todo esta avanzando para concluir la reforma antes de la fecha prevista de 3.4.2026

Se avanzará con actividades de preventa.

Semana 12. 13.3.2026

Se adquieren muebles y cocina.

Continua la reforma en tiempo.

LLegan ventanas y se instalan el próximo lunes.


Semana 13 20.3.2026

La reforma esta en sus últimas etapas.

Se muestra los baños, la cocina, pisos, y acabados.

Semana 14. Reforma terminada el 23.3.2026

 La obra se concluyo una semana antes de lo comprometido y los resultados son muy satisfactorios


Semanas 14 y 15 Preparación para la venta. 9.4.2026

 Se adquirieron muebles para montar el Home Staging y se publico un primer anuncio para medir mercado. Se ha tenido una respuesta muy alta de brokers que quieren hacerse cargo de la venta.
Se terminará de amueblar y se tendrán fotografías profesionales para impulsar la venta.
